图书在版编目(CIP)数据
安全员/苏建主编.--北京:中国计划出版社,2016.3
(建筑施工现场专业人员技能与实操丛书)
ISBN 978-7-5182-0375-8
Ⅰ.①安… Ⅱ.①苏… Ⅲ.①建筑工程-工程施工-安全技术 Ⅳ.①TU714
中国版本图书馆CIP数据核字(2016)第047958号
建筑施工现场专业人员技能与实操丛书
安全员
苏建 主编
中国计划出版社出版
网址:www.jhpress.com
地址:北京市西城区木樨地北里甲11号国宏大厦C座3层
邮政编码:100038 电话:(010)63906433(发行部)
新华书店北京发行所发行
北京天宇星印刷厂印刷
787mm×1092mm 1/16 15印张 359千字
2016年3月第1版 2016年3月第1次印刷
印数1—3000册
ISBN 978-7-5182-0375-8
定价:42.00元
版权所有侵权必究
本书环衬使用中国计划出版社专用防伪纸,封面贴有中国计划出版社
专用防伪标,否则为盗版书。请读者注意鉴别、监督!
侵权举报电话:(010)63906404
如有印装质量问题,请寄本社出版部调换
《安全员》编委会
主 编:苏 建
参 编:牟瑛娜 周 永 沈 璐 周东旭
杨 杰 隋红军 马广东 张明慧
蒋传龙 王 帅 张 进 褚丽丽
周 默 杨 柳 孙德弟 元心仪
宋立音 刘美玲 赵子仪 刘凯旋
前 言
安全管理是一项系统工程,包含着丰富的内涵和深邃的哲理。安全员只有不断加深自身的理论素养,学会用科学、辩证的眼光看问题,才能认清和把握安全工作的本质规律,在各种错综复杂的情况与是非面前,保持清醒的头脑和坚定的信念,也才能做一名合格的安全员。随着社会经济的发展,安全形式越来越严峻。为了提高安全员专业技术水平,加强科学施工与工程管理,确保工程质量和安全生产,我们组织编写了这本书。
本书根据《建筑与市政工程施工现场专业人员职业标准》JGJ/T 250—2011、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130—2011、《建筑施工门式钢管脚手架安全技术规范》JGJ 128—2010、《建筑施工木脚手架安全技术规范》JGJ 164—2008、《建筑施工竹脚手架安全技术规范》JGJ 254—2011、《建筑施工碗扣式钢管脚手架安全技术规范》JGJ 166—2008、《建筑施工工具式脚手架安全技术规范》JGJ 202—2010、《建筑施工模板安全技术规范》JGJ 162—2008、《施工现场临时用电安全技术规范》JGJ 46—2005、《建筑机械使用安全技术规程》JGJ 33—2012、《建设工程施工现场消防安全技术规范》GB 50720—2011、《建筑施工安全检查标准》JGJ 59—2011等标准编写,主要内容包括施工现场临时用电安全管理、施工现场消防安全、高处作业安全防护、脚手架工程安全技术、建筑分部分项工程安全技术、现场施工机械安全使用、建筑施工安全检查与验收。本书内容丰富、通俗易懂;针对性、实用性强;既可供安全人员及相关工程技术和管理人员参考使用,也可作为建筑施工企业安全员岗位培训教材。
由于作者的学识和经验所限,虽经编者尽心尽力但书中仍难免存在疏漏或未尽之处,敬请有关专家和读者予以批评指正。
编 者
2015年9月
1 施工现场临时用电安全管理
1.1 临时用电安全管理概述
1.1.1 临时用电组织设计
施工现场临时用电施工组织设计是施工现场临时用电安装、架设、使用、维修和管理的重要依据,指导和帮助供、用电人员准确按照用电施工组织设计的具体要求和措施执行确保施工现场临时用电的安全性和科学性。
(1)施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。
(2)施工现场临时用电组织设计应包括下列内容:
1)现场勘测。
2)确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向。
3)进行负荷计算。
4)选择变压器。
5)设计配电系统。
①设计配电线路,选择导线或电缆。
②设计配电装置,选择电器。
③设计接地装置。
④绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图。
6)设计防雷装置。
7)确定防护措施。
8)制定安全用电措施和电气防火措施。
(3)临时用电工程图纸应单独绘制,临时用电工程应按图施工。
(4)临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。变更用电组织设计时应补充有关图纸资料。
(5)临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
1.1.2 电工及用电人员
(1)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关职业健康安全教育培训和技术交底,考核合格后方可上岗工作。
(2)安装、巡检、维修或拆除临时用电设备和线路,必须由电工完成,并应有人监护。电工等级应同工程的难易程度和技术复杂性相适应。
(3)各类用电人员应掌握安全用电基本知识和所用设备的性能,并应符合下列规定:
1)使用电气设备前必须按规定穿戴和配备好相应的劳动防护用品,并应检查电气装置和保护设施,严禁设备带“缺陷”运转。
2)保管和维护所用设备,发现问题及时报告解决。
3)暂时停用设备的开关箱必须分断电源隔离开关,并应关门上锁。
4)移动电气设备时,必须经电工切断电源并做妥善处理后进行。
1.1.3 安全技术档案
(1)施工现场临时用电必须建立职业健康安全技术档案,并应包括下列内容:
1)用电组织设计的全部资料。单独编制的施工现场临时用电施工组织设计及相关的审批手续。
2)修改用电组织设计的资料。临时用电施工组织设计及变更时,必须履行“编制、审核、批准”程序,变更用电施工组织设计时应补充有关图纸资料。
3)用电技术交底资料。电气工程技术人员向安装、维修电工和各种用电设备人员分别贯彻交底的文字资料。包括总体意图、具体技术要求、安全用电技术措施和电气防火措施等文字资料。交底内容必须有针对性和完整性,并有交底人员的签名及日期。
4)用电工程检查验收表。
5)电气设备的试验、检验凭单和调试记录。电气设备的调试、测试和检验资料,主要是设备绝缘和性能完好情况。
6)接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录表。接地电阻测定记录应包括电源变压器投入运行前其工作接地阻值和重复接地阻值。
7)定期检(复)查表。定期检查复查接地电阻值和绝缘电阻值的测定记录等。
8)电工安装、巡检、维修、拆除工作记录。电工维修等工作记录是反映电工日常电气维修工作情况的资料,应尽可能记载详细,包括时间、地点、设备、部位、维修内容、技术措施、处理结果等。对于事故维修还要作出分析提出改进意见。
(2)安全技术档案应由主管该现场的电气技术人员负责建立与管理。其中“电工安装、巡检、维修、拆除工作记录”可指定电工代管,每周由项目经理审核认可,并应在临时用电工程拆除后统一归档。
(3)临时用电工程应定期检查。定期检查时,应复查接地电阻值和绝缘电阻值。
(4)临时用电工程定期检查应按分部、分项工程进行,对安全隐患必须及时处理,并应履行复查验收手续。
1.2 配电系统安全管理
1.2.1 配电室及自备电源
1.配电室
(1)配电室应靠近电源,并应设在灰尘少、潮气少、振动小、无腐蚀介质、无易燃易爆物品及道路畅通的地方。
(2)成列的配电柜和控制柜两端应与重复接地线及保护零线做电气连接。
(3)配电室和控制室应能自然通风,并应采取防止雨雪侵入和动物进入的措施。
(4)配电室布置应符合下列要求:
1)配电柜正面的操作通道宽度,单列布置或双列背对背布置不小于1.5m,双列面对面布置不小于2.0m。
2)配电柜后面的维护通道宽度,单列布置或双列面对面布置不小于0.8m,双列背对背布置不小于1.5m,个别地点有建筑物结构凸出的地方,则此点通道宽度可减少0.2m。
3)配电柜侧面的维护通道宽度不小于1.0m。
4)配电的顶棚与地面的距离不低于3.0m。
5)配电室内设置值班或检修室时,该室边缘距配电柜的水平距离大于1.0m,并采取屏障隔离。
6)配电室内的裸母线与地面垂直距离小于2.5m时,采用遮拦隔离,遮拦下面通道的高度不小于1.9m。
7)配电室围栏上端与其正上方带电部分的净距不小于0.075m。
8)配电装置的上端距顶棚不小于0.5m。
9)配电室内的母线涂刷有色油漆,以标志相序;以柜正面方向为基准,其涂色符合表1-1规定。
表1-1 母线涂色

10)配电室的建筑物和构筑物的耐火等级不低于3级,室内配置砂箱和可用于扑灭电器火灾的灭火器。
11)配电室的门应向外开,并配锁。
12)配电室的照明分别设置正常照明和事故照明。
(5)配电柜应装设电度表,并应装设电流表、电压表。电流表与计费电度表不得共用一组电流互感器。
(6)配电柜应装设电源隔离开关及短路、过载、漏电保护电器。电源隔离开关分断时应有明显可见分断点。
(7)配电柜应编号,并应有用途标记。
(8)配电柜或配电线路停电维修时,应挂接地线,并应悬挂“禁止合闸、有人工作”停电标志牌。停送电必须由专人负责。
(9)配电室应保持整洁,不得堆放任何妨碍操作、维修的杂物。
2.230/400V自备发电机组
(1)发电机组及其控制、配电、修理室等可分开设置;在保证电气安全距离和满足防火要求情况下可合并设置。
(2)发电机组的排烟管道必须伸出室外。发电机组及其控制、配电室内必须配置可用于扑灭电气火灾的灭火器,严禁存放贮油桶。
(3)发电机组电源必须与外电线路电源连锁,严禁并列运行。
(4)发电机组应采用电源中性点直接接地的三相四线制供电系统和独立设置TN-S接零保护系统,其工作接地电阻值应符合《施工现场临时用电安全技术规范》JGJ 46—2005第5.3.1条要求。
(5)发电机控制屏宜装设下列仪表:
1)交流电压表。
2)交流电流表。
3)有功功率表。
4)电度表。
5)功率因数表。
6)频率表。
7)直流电流表。
(6)发电机供电系统应设置电源隔离开关及短路、过载、漏电保护电器。电源隔离开关分断时应有明显可见分断点。
(7)发电机组并列运行时,必须装设同期装置,并在机组同步运行后再向负载供电。
1.2.2 配电线路
施工现场的配电线路一般可分为室外和室内配电线路。室外配电线路又可分为架空配电线路和电缆配电线路。
1.架空线路的敷设
(1)架空线必须采用绝缘导线。
(2)架空线必须架设在专用电杆上,严禁架设在树木、脚手架及其他设施上。
(3)架空线导线截面的选择应符合下列要求:
1)导线中的计算负荷电流不大于其长期连续负荷允许载流量。
2)线路末端电压偏移不大于其额定电压的5%。
3)三相四线制线路的N线和PE线截面不小于相线截面的50%,单相线路的零线截面与相线截面相同。
4)按机械强度要求,绝缘铜线截面不小于10mm2,绝缘铝线截面不小于16mm2。
5)在跨越铁路、公路、河流、电力线路档距内,绝缘铜线截面不小于16mm2,绝缘铝线截面不小于25mm2。
(4)架空线在一个档距内,每层导线的接头数不得超过该层导线条数的50%,且一条导线应只有一个接头。
在跨越铁路、公路、河流、电力线路档距内,架空线不得有接头。
(5)架空线路相序排列应符合下列规定:
1)动力、照明线在同一横担上架设时,导线相序排列是:面向负荷从左侧起依次为L1、N、L2、L3、PE。
2)动力、照明线在二层横担上分别架设时,导线相序排列是:上层横担面向负荷从左侧起依次为L1、L2、L3。下层横担面向负荷从左侧起依次为L1(L2、L3)、N、PE。
(6)架空线路的档距不得大于35m。
(7)架空线路的线间距不得小于0.3m,靠近电杆的两导线的间距不得小于0.5m。
(8)架空线路横担间的最小垂直距离不得小于表1-2所列数值。横担宜采用角钢或方木,低压铁横担角钢应按表1-3选用,方木横担截面应按80mm×80mm选用。横担长度应按表1-4选用。
表1-2 横担间的最小垂直距离

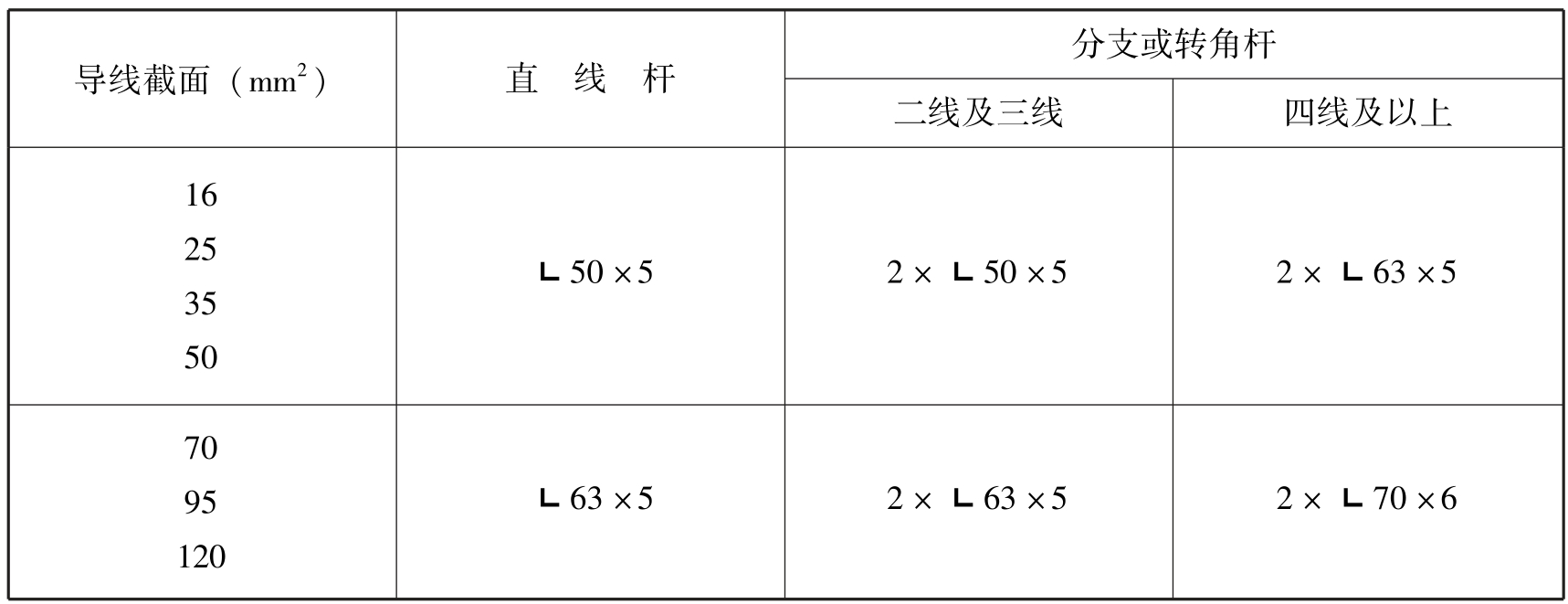

表1-3 低压铁横担角钢选用

表1-4 横担长度选用(m)

(9)架空线路与邻近线路或固定物的距离应符合表1-5的规定。
表1-5 架空线路与邻近线路或固定物的距离

(10)架空线路宜采用钢筋混凝土杆或木杆。钢筋混凝土杆不得有露筋宽度大于0
....
